国产乱人伦精品一区二区免费-精品国产卡一卡二卡三卡四-免费看国产黄片不卡视频-卡一卡2卡3卡4精品国产

輕質墻板生產線
您當前的位置 : 首 頁 > 新聞中心 > 行業知識

預制構件準備、場地布置、運輸、裝卸及堆放

2020-12-19

預制構件準備

項目部有關負責人應將PC構件需求計劃及運輸事宜與構件廠家協商好。

例如如:需求計劃、裝車順序、車載數量,吊裝進度計劃、裝車所需時間、從構件廠到施工現場所需時間、到貨時間、PC構件重量應滿足吊裝施工要求等。

預制構件運輸

PC構件在運輸前應考察路線的路況、是否限行、限高、限重,再制定運輸方案,方案內容包括運輸時間、次序、線路、車體平衡、構件尺寸和載重要求、堆放場地、堆放支墊及成品保護固定措施等。

PC構件運輸過程中,車上應設有專用架,且有可靠穩定構件措施,車輛行駛每隔一段路程下車檢查緊固構件措施的情況,如發現移位、傾斜、變形、捆扎和防滑墊塊松動時,要及時進行加固處理。

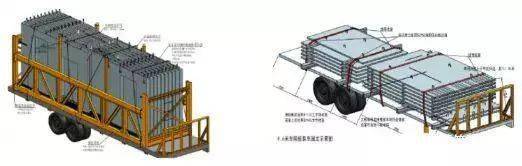

構件豎立和平疊安裝示意圖

控制要點:

1、預制構件混凝土強度達到設計強度時方可運輸;

2、運輸前應安全技術交底;

3 、運輸構件車輛應滿足構件尺寸和載重要求,大型貨運汽車裝載構件高度從地面起不準超過4m,寬度不得超出車廂,長度不準超出車身;

4 、施工現場內運輸嚴禁掉頭,宜設置循環線路;

5、 運輸跨度長的構件時應考慮設置水平支架;

6 、構件與鏈索接觸部位和構件邊角部位應采用柔性支墊保護、支撐牢固,不得有松動;

7、 預制墻板可采用豎立方式運輸,疊合樓板、預制陽臺板、預制樓梯可采用平層疊放方式運輸。

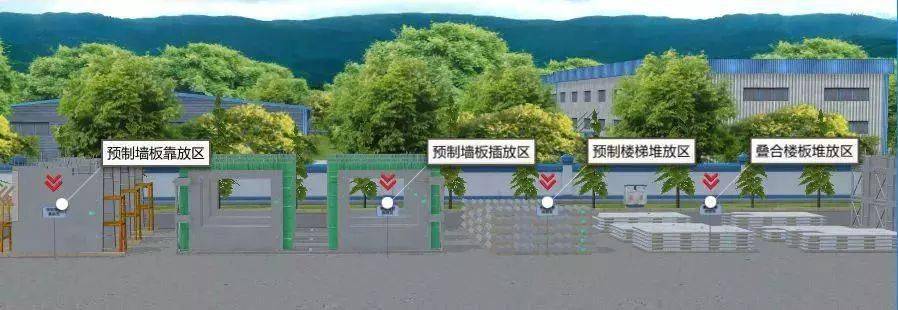

場地布置

施工運輸?shù)缆凡贾脩?yīng)平整堅實,少坑洼,以防止車輛搖晃時引致構件碰撞、扭曲和變形,滿足PC構件運輸車輛通行的要求。

施工現場預制構件堆放區場地應整平壓實,不積水,設置排水措施。構件堆放應按規格、類型、所用部位、吊裝順序分別設置,堆放場地布置應能滿足構件堆放數量以及塔吊吊運半徑范圍,以免預制構件吊裝時相互影響同時避免構件二次吊運,堆垛之間宜設置通道。

吊點示意圖

控制要點:

1 、預制構件堆放區應與其他工種作業區之間隔離設置防護欄桿,盡量避免吊裝過程中在其他工種工作區內經過,影響其他工種正常工作。

2 、設置警示牌及標識牌,提醒非吊裝作業人員嚴禁入內,與其他工種保持安全作業距離。

預制構件裝卸

裝卸位置應在塔吊吊運半徑范圍內,周邊不應有障礙物,并應有滿足預制構件周轉使用的場地。

控制要點:

1、 預制陽臺板、空調板等預制構件吊裝至安裝位置后,需設置水平抗滑移的連接措施,必要時與現澆部位的梁板構件附加必要的焊接連接;

2 、陽臺板、空調板安裝時應根據圖紙尺寸確定挑出長度,陽臺板、空調板的外邊緣應與已施工完成層陽臺板、空調板外邊緣在同一直線上;

3 、預制陽臺板、空調板外側須有安全可靠的臨邊防護措施,確保預制陽臺板、空調板上部施工人員操作安全

預制構件堆放

預制構件的堆放應考慮便于吊升及吊升后的就位,應做好構件堆放的布置圖,以便一次吊升就位,減少起重設備負荷開行。

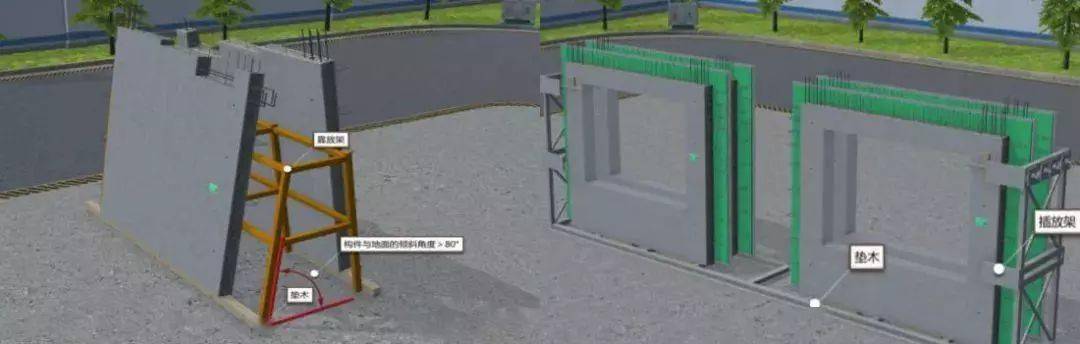

預制墻板豎立靠放、豎立插放示意圖

預制樓梯、疊合樓板平放示意圖

控制要點:

1、構件應按吊運及安裝次序順號堆放,并有適當通道,防止越堆吊運;

2、預制墻板堆放采用豎立插放或靠放,架體應有足夠的剛度,并且安放墊木穩固,防止傾倒或下沉,損壞構件面層;

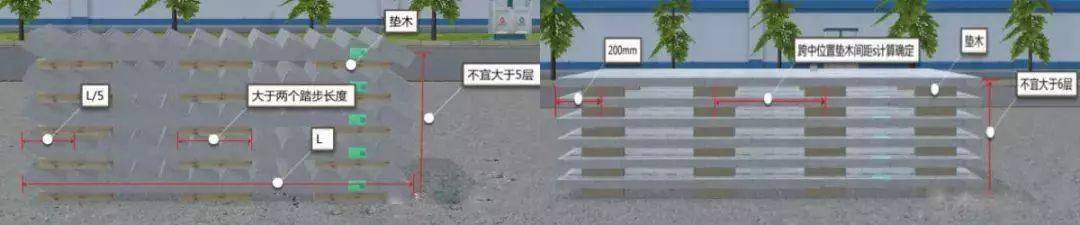

3、預制樓梯、疊合板采用水平疊放,一般不大于六層為宜,層與層之間應以墊木隔開穩固,各層墊木的位置應在吊點處,上下層墊木必須在一條垂直線上;

4、構件堆垛時,吊環向上,標志向外;

5、預制構件與地面傾斜角度>80°堆放;

6、雨季應注意防止地面軟化下沉而造成構件折裂破壞,應做好成品保護。


標簽

最近瀏覽:

德州海天機電科技有限公司

聯系地址:德州市經濟技術開發區紅都路956號
聯系電話:0534-2109518

傳真:0534-2109698
郵箱:haitian968@htjdkj.com
李經理:18963003578


微信掃一掃

WECHAT SCAN
